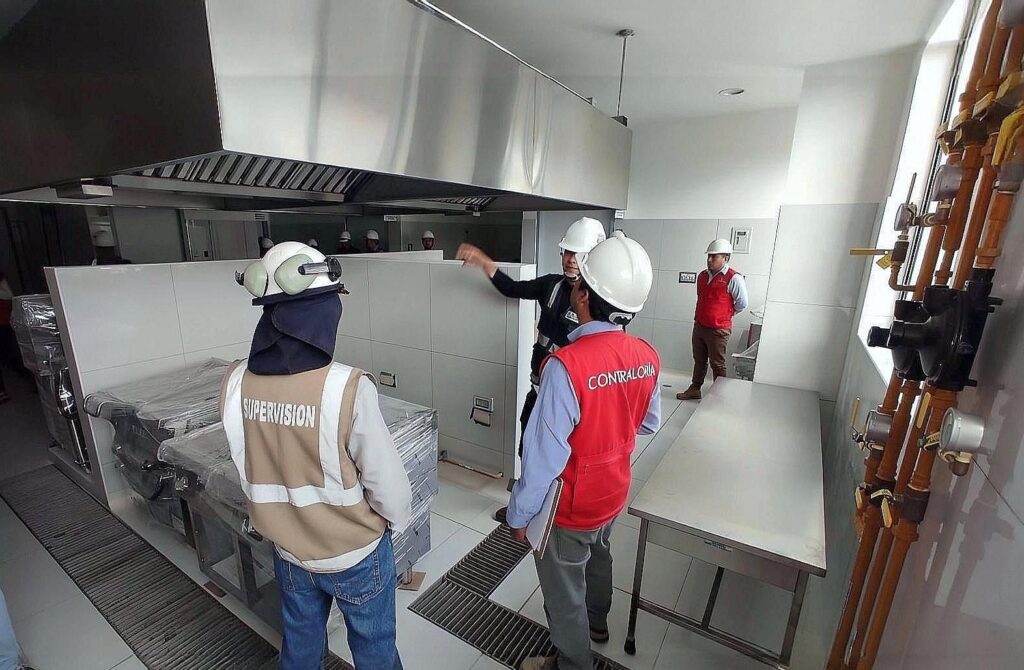

La Contraloría General de la República advirtió una serie de riesgos que podrían retrasar la culminación y puesta en funcionamiento del Hospital María Auxiliadora, en la provincia de Rodríguez de Mendoza, comprometiendo la atención oportuna de salud para miles de ciudadanos.
De acuerdo con el Informe de Hito de Control N.° 6375-2026-CG/GRAM-SCC, la obra —ejecutada por el Gobierno Regional de Amazonas— presenta serias limitaciones, entre ellas la falta de energización del sistema eléctrico, el almacenamiento prolongado de equipos médicos especializados y la ausencia de personal clave tanto del contratista como de la supervisión.
El proyecto, que supera los 100 millones de soles de inversión y registra un avance físico del 89.93 %, tiene como fecha de culminación vigente el 30 de mayo de 2026. Sin embargo, las observaciones realizadas durante las inspecciones del 27 al 30 de abril evidencian problemas que podrían impedir su entrega en los plazos establecidos.
Uno de los principales riesgos identificados es la demora en la supervisión, inspección y pruebas del sistema eléctrico de media tensión, lo que impediría la energización definitiva del hospital. Esta situación limita, además, la realización de pruebas en equipos médicos y sistemas electromecánicos indispensables para su operatividad.
A ello se suma que diversos equipos médicos especializados —destinados a áreas críticas como centro quirúrgico, rayos X, esterilización, lavandería y salas de parto— permanecen almacenados sin ser instalados, debido a retrasos en la culminación de la infraestructura. Entre estos figuran incubadoras, ventiladores mecánicos, monitores fetales, bombas de infusión y equipos de diagnóstico por imágenes.
La Contraloría también alertó que algunos de estos equipos llevan más de dos años almacenados, lo que incrementa el riesgo de deterioro y pérdida de garantía, afectando directamente la calidad del servicio que se pretende brindar.
Otro aspecto crítico es la ausencia de personal clave en la obra. Durante las visitas de inspección, se constató que solo 6 de los 14 profesionales del contratista se encontraban presentes, mientras que, de los 17 especialistas de la supervisión, apenas 5 asistieron, pese a que su permanencia es obligatoria según contrato. Esta situación compromete la adecuada dirección técnica, el control de calidad y la correcta ejecución del proyecto.
Frente a este escenario, la Contraloría recomendó al Gobierno Regional de Amazonas adoptar medidas urgentes, tanto preventivas como correctivas, e informar sobre las acciones implementadas para garantizar la culminación oportuna del hospital, una infraestructura clave para mejorar el acceso a servicios de salud especializados en la región.
